Vorher-Nachher-Vergleich eines Logistikumzugs: Transformation eines herkömmlichen Lagers in ein hochmodernes, automatisiertes Logistikzentrum mit KI-Drohnen und fahrerlosen Transportsystemen

Der Masterplan für den Logistikumzug- Zwischen Hochtechnologie, Zeitdruck und globalen Hürden

Der Umzug eines Logistikstandorts ist weit mehr als nur das Transportieren von Regalen und Paletten von A nach B. Es ist eine „Operation am offenen Herzen“ der Supply Chain. Ob Kapazitätsgrenzen beim Dienstleister, der Wunsch nach Automatisierung (Industry 4.0) oder die Fertigstellung einer eigenen Immobilie – die Gründe sind vielfältig, die Risiken jedoch bei jedem Projekt identisch hoch.

Wie lässt sich ein solcher Kraftakt ohne weitreichende Lieferabrisse realisieren? Welche Rolle spielt künstliche Intelligenz bei der Layout-Optimierung? Und warum ist ein Umzug in Polen oder den USA fundamental anders als in Deutschland? In diesem Deep-Dive beleuchten wir alle Facetten der Warehouse Migration.

Warum umziehen? Die Treiber hinter der Standortverlagerung

Bevor der erste LKW rollt, steht die strategische Entscheidung. In der Praxis sehen wir drei Haupttreiber:

  1. Skalierungsschmerz: Der Logistikdienstleister (3PL) wächst schneller als seine Fläche. Laut einer Studie von Fraunhofer IML führt eine Flächenausnutzung von über 85 % bereits zu massiven Effizienzverlusten bei den Pick-Prozessen.
  2. Technologische Disruption: Ältere Bestandsimmobilien verfügen oft nicht über die Bodenbelastbarkeit (Point Load) oder die Deckenhöhen, die für moderne AutoStore-Systeme oder Schmalganglager notwendig sind.
  3. Eigenregie vs. Outsourcing: Viele Unternehmen wechseln vom Mietmodell zum Eigenbau, um langfristig Kosten zu stabilisieren und ESG-Kriterien (nachhaltiges Bauen) besser steuern zu können.

Die zentrale Frage lautet:Ist der neue Standort nur eine größere Hülle oder ein technologisches Upgrade?

Planungshorizonte: Von der Vision bis zum „Go-Live“

Ein fataler Fehler in der Praxis ist die Unterschätzung der Vorlaufzeit. Ein professioneller Logistikumzug gliedert sich in drei Phasen:

  • Strategische Phase (18–12 Monate vor Umzug): Standortsuche, Netzwerkanalyse, Genehmigungsverfahren.
  • Detailplanung (6-12 Monate vor Umzug): Layout-Design (CAD), Ausschreibung der Umzugsdienstleister, IT-Infrastrukturplanung.
  • Realisierung (6 Monate bis zum Stichtag): Physischer Aufbau der Technik, Datenmigration, Personalschulung.

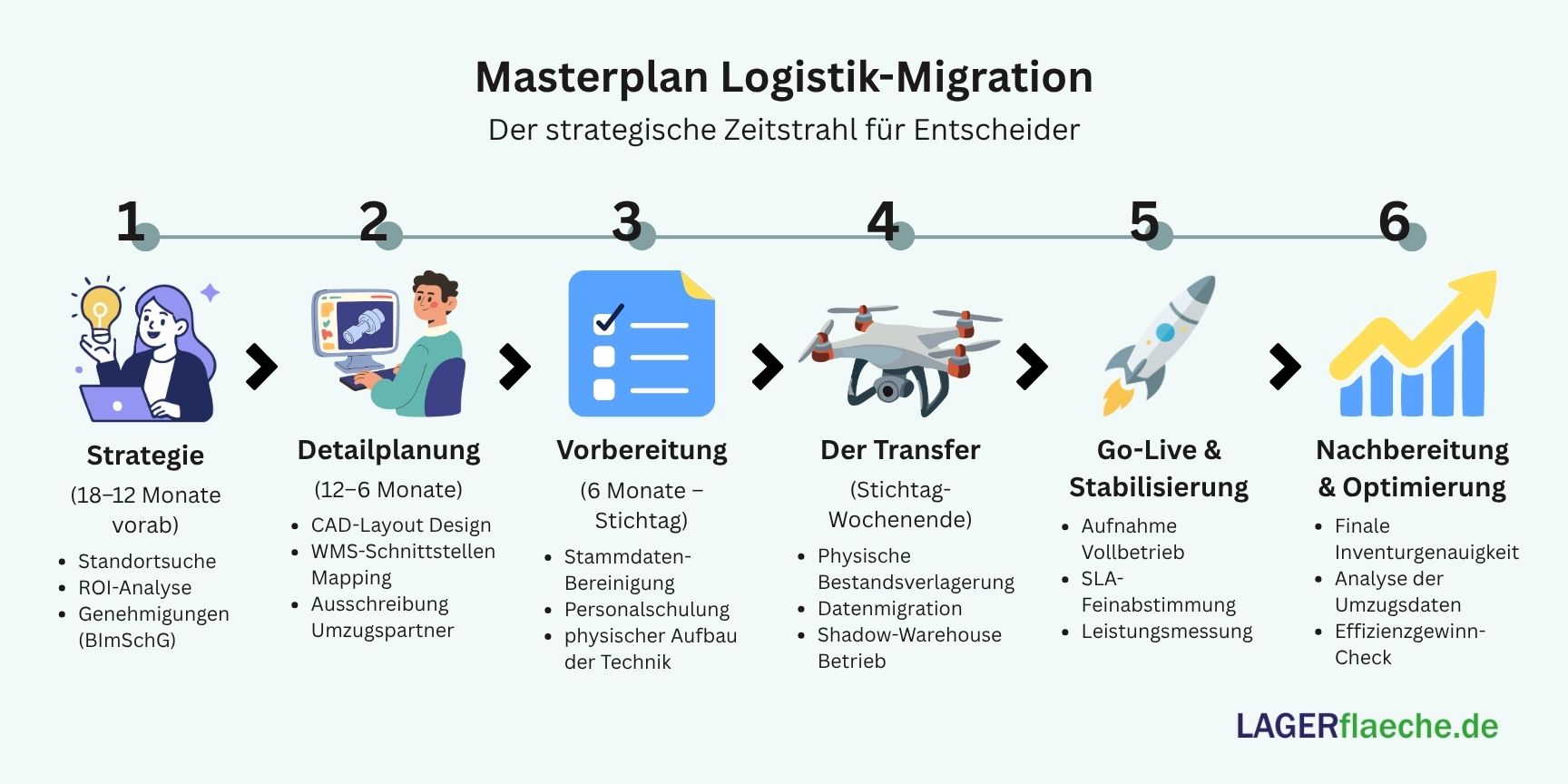

Infografik zum 6-Phasen-Zeitplan eines Logistikumzugs über 18 Monate, von der Strategie und IT-Planung bis zum erfolgreichen Go-Live

Zahl aus der Praxis: Große Logistikprojekte (über 20.000 m²) benötigen laut BVL (Bundesvereinigung Logistik) eine Mindestvorlaufzeit von 14 bis 18 Monaten, um Baugenehmigungen und Brandschutzauflagen (z. B. Sprinkleranlagen nach VdS-Standard) sicherzustellen.

PhaseFokusKritischer Pfad
KonzeptionROI-AnalyseGenehmigungen (BImSchG)
IT-SetupWMS-MappingSchnittstellen-Tests
TransferBestandsverlagerungPhysische Inventurgenauigkeit

Die Kundenperspektive: Transparenz schlägt Geschwindigkeit

Was müssen Kunden beachten, wenn ihr Dienstleister umzieht? Für den Kunden ist ein Umzug primär ein Risiko für seine eigene Lieferfähigkeit.

  • SLA-Anpassungen: Während der heißen Phase müssen Service Level Agreements (SLAs) oft temporär angepasst werden.
  • Bestandsaufbau: Kunden sollten proaktiv einen Sicherheitsbestand (Safety Stock) aufbauen, um eine 1- bis 2-wöchige „Dark Phase“ des Lagers zu überbrücken.
  • IT-Schnittstellen: Ein neuer Standort bedeutet oft ein neues Warehouse Management System (WMS) oder zumindest neue IP-Bereiche und Routing-Tabellen.

Wichtig: Absprachen müssen vertraglich fixiert werden. Wer haftet bei Verzögerungen? Gibt es Pönalen? Eine offene Kommunikation ist hier das beste Risikomanagement.

Schwierigkeiten und Stolperfallen: Wo Projekte scheitern

Trotz bester Planung treten oft unvorhersehbare Probleme auf:

  1. Fachkräftemangel: Ein Umzug an einen Standort, der nur 30 km entfernt liegt, kann den Verlust von 20-30 % der Stammbelegschaft bedeuten, wenn die Pendelwege zu lang werden.
  2. Baugenehmigungen & Brandschutz: In Deutschland sind die Auflagen extrem streng. Eine fehlende Abnahme der Brandschutzklappen kann ein 50-Millionen-Euro-Projekt am Tag des Einzugs stoppen.
  3. Datenmüll: „Garbage in, garbage out.“ Werden unbereinigte Stammdaten in das neue System im neuen Lager übertragen, kollabiert die Kommissionierung in der ersten Woche.

Ausfallzeiten vermeiden: Strategien zur Null-Fehler-Migration

Wie verhindert man, dass der Versand stillsteht?

  • Das „Shadow-Warehouse“-Konzept: Für eine Übergangszeit werden beide Standorte parallel betrieben. Wareneingänge gehen bereits in die neue Halle, Warenausgänge werden aus dem alten Bestand bedient, bis dieser abverkauft ist.
  • Big-Bang vs. Phased Rollout: Während der „Big Bang“ (Umzug übers Wochenende) riskant ist, minimiert er die Zeit der doppelten Kosten. Ein physisch phasenweiser Umzug (nach Warengruppen) ist sicherer, aber logistisch komplexer (Split-Orders).
  • Puffer-Logistik: Nutzung von externen Kapazitäten für 4 Wochen, um den Druck vom Hauptprojekt zu nehmen.

Kann die KI helfen? Der digitale Zwilling des Umzugs

Künstliche Intelligenz (KI) ist heute kein Gimmick mehr, sondern ein Effizienztreiber:

  • Layout-Optimierung: KI-Algorithmen berechnen auf Basis historischer Auftragsdaten das ideale Slotting im neuen Lager. Wo müssen Schnelldreher stehen, um die Fahrwege der AGVs (Automated Guided Vehicles) zu minimieren?
  • Prädiktive Planung: KI kann Wetterdaten, Verkehrslagen und Hafenverzögerungen analysieren, um den optimalen Zeitpunkt für den physischen Gütertransfer zwischen den Hallen zu bestimmen.
  • Digitaler Zwilling: Vor dem Umzug wird die Halle digital simuliert. So können Engpässe an den Verladetoren (Docks) identifiziert werden, bevor der erste LKW vorfährt.

Quelle für KI-Trends: Gartner Magic Quadrant for WMS 2024.

Internationaler Vergleich: Deutschland vs. Welt

Ein Umzug in Deutschland folgt anderen Regeln als in den USA oder Osteuropa.

Deutschland

  • Stärken: Zentrale Lage, hohe Rechtssicherheit, exzellente Schienenanbindung.
  • Schwächen: Extrem langsame Genehmigungsverfahren (bis zu 24 Monate für Neubauten), hohe Energiekosten, starre Arbeitszeitmodelle.

Polen & Tschechien

  • Vergleich: Hier ist die „Speed-to-Market“ deutlich höher. Genehmigungen für Logistik-Hubs (z. B. Raum Breslau oder Prag) werden oft in der Hälfte der Zeit erteilt. Die Lohnkosten liegen laut Eurostat (2023) immer noch ca. 40-50 % unter deutschem Niveau, bei gleichzeitig modernster Infrastruktur.

USA

  • Unterschied: In den USA herrscht das „Design-Build“-Prinzip vor. Hallen werden oft in Rekordzeit hochgezogen, allerdings mit geringeren energetischen Standards als in der EU. Der Fokus liegt hier massiv auf der Anbindung an die großen Carrier-Hubs (FedEx, UPS).

China

  • Unterschied: Hier ist die staatliche Lenkung entscheidend. Logistikcluster werden künstlich geschaffen und mit High-Speed-Infrastruktur ausgestattet. Die Automatisierungsquote ist hier oft höher als in Europa, getrieben durch den massiven E-Commerce-Druck (Alibaba/JD.com).

Praxisbeispiel: Die „Smart-Move“ Case Study

Szenario:

Ein mittelständischer Elektronik-Distributor zieht von einer 5.000 m² Bestandshalle in ein 12.000 m² Neubauobjekt mit integriertem AutoStore-System um.

Lösung:

  1. Daten-Cleanup: 6 Monate vorab wurden alle „Ladenhüter“ (Dead Stock) identifiziert und abverkauft oder verschrottet.
  2. IT-Sim: Das neue WMS wurde parallel zum alten betrieben und via API gefüttert.
  3. Der Umzug: Über drei Wochenenden wurden jeweils spezifische Produktgruppen verlagert. Die KI optimierte die LKW-Beladung so, dass die Entladezeit am Zielort um 30 % sank.

Ergebnis:

Keine einzige Lieferverzögerung für die Endkunden. Die Pick-Leistung stieg nach 4 Wochen im neuen Standort um 45 %.

Fazit für Entscheider

Ein Umzug ist die Chance für einen operativen Neustart. Wer ihn nur als Transportaufgabe begreift, wird scheitern. Wer ihn als Transformationsprojekt unter Einbeziehung von KI, einer sauberen IT-Strategie und einer transparenten Kundenkommunikation nutzt, schafft die Basis für das nächste Jahrzehnt Wachstum.

Checkliste für Ihren Erfolg

Fragen, die Sie sich jetzt stellen sollten:

  1. Haben wir die Kapazität, den Umzug parallel zum Tagesgeschäft zu steuern, oder brauchen wir externe Projektleiter?
  2. Wie reagieren unsere Top-10-Kunden auf eine potenzielle 48-stündige Nichterreichbarkeit?
  3. Bietet die neue Halle genug Flexibilität für die Logistiktrends von 2030 (z. B. Wasserstoff-Infrastruktur oder Drohnen-Ports)?

Quellenhinweise:

  • Fraunhofer-Institut für Materialfluss und Logistik (IML) – Jahresbericht 2024/2025.
  • BVL Magazin: „Logistikimmobilien im Wandel“, Ausgabe 02/2024.
  • Eurostat: Labour Cost Levels 2023.
  • Gartner: Magic Quadrant for Warehouse Management Systems.

Neueste Lager-Blog-Beiträge


Bleiben Sie auf dem Laufenden mit den neuesten Trends, Erkenntnissen und Tipps im Bereich Lager und Logistik. Unsere neuesten Artikel helfen Ihnen, sich in der Branche sicher zu bewegen.

News
08.07.2026
Nahaufnahme eines Green Lease Mietvertrags für Logistikimmobilien mit Fokus auf ESG-Daten und CO2-Bilanzen auf einem Konferenztisch.

CSRD-konform - Was Mieter jetzt von ihrer Logistikimmobilie einfordern (müssen)

Wird Ihre Logistikhalle zur ESG-Blackbox? Entdecken Sie unsere Checkliste für Mieter und erfahren Sie, welche Daten Sie für das CSRD-Reporting jetzt zwingend vom Vermieter einfordern müssen....

News
06.07.2026
Autonomer Reinigungsroboter reinigt den glänzenden Epoxidharzboden in einer modernen Logistikhalle nahe einer Recyclingstation.

Reinigung in der Halle: Vom chaotischen Lager zum hochglänzenden Logistikzentrum

Vom chaotischen Lager zum High-Tech-Zentrum: Erfahren Sie, wie KI-Reinigungsroboter, intelligente Mülltrennung und strenge Branchenstandards die moderne Logistik revolutionieren und gleichzeitig Kosten senken....

News
01.07.2026
Ein Logistikmitarbeiter an einem modernen Packtisch in einer hellen Halle bei der kundenindividuellen Set-Bildung (Kitting) von Elektronik und länderspezifischen Handbüchern.

Mehr als nur Transport: Wie Value Added Services die Logistik für immer verändern

Vom reinen Transport zum echten Wertschöpfungspartner: Entdecken Sie, wie integrierte Value Added Services (VAS) wie Vormontage und Qualitätsprüfung Ihre Lieferkette beschleunigen und echte Wettbewerbsvorteile sichern....

News
29.06.2026
Ein Supply-Chain-Manager analysiert im Vordergrund eines dunklen Logistiklagers leuchtende Daten und rote Warnhinweise auf einem Tablet, um versteckte Logistikkosten aufzudecken.

Die versteckten Kosten schlechter Kontraktlogistik: Wo verblutet Ihre Marge?

Stoppen Sie den Margenverlust: Decken Sie die versteckten Kostenfallen Ihrer Kontraktlogistik auf und optimieren Sie Ihre Supply Chain....
